太行山高速公路邢台段银东±660kV直流电力线路迁改圆满完成
日期:2017/9/18    来源:地方管理部    发表人:郑媛    点击数:2491

917日030分,太行山高速公路邢台段银东±660kV直流电力线路迁改工程圆满完成顺利交令,恢复送电。

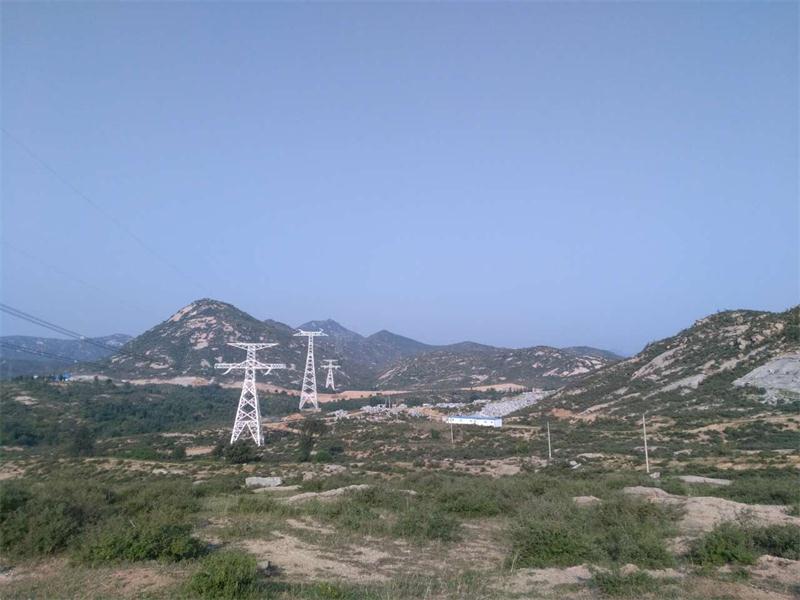

太行山高速公路邢台段与银东±660kV直流线路在运行的N1537-N1538塔基间交叉穿越,交叉角度约67°。按照太行山高速公路邢台段原设计方案,建成后路面距离该条电力线路最低点不足6米,不能满足安全要求,同时影响主线路基2.5公里,调整范围包括主线K36+100-K38+600纵断及尚梅花互通D匝道纵断,影响大百工1号大桥、K36+775天桥及线下拱涵施工。

据了解,银东±660kV线路全称为宁东山东±660千伏直流输电示范工程,该线路是世界上首个±660千伏电压等级的直流输电工程,是建设±660千伏电压等级序列的标志性工程,该工程是国家实施西电东送的重要输电通道项目,将黄河上游水电和宁东火电打捆直送山东,承载山东省全境约10%的供电需求。

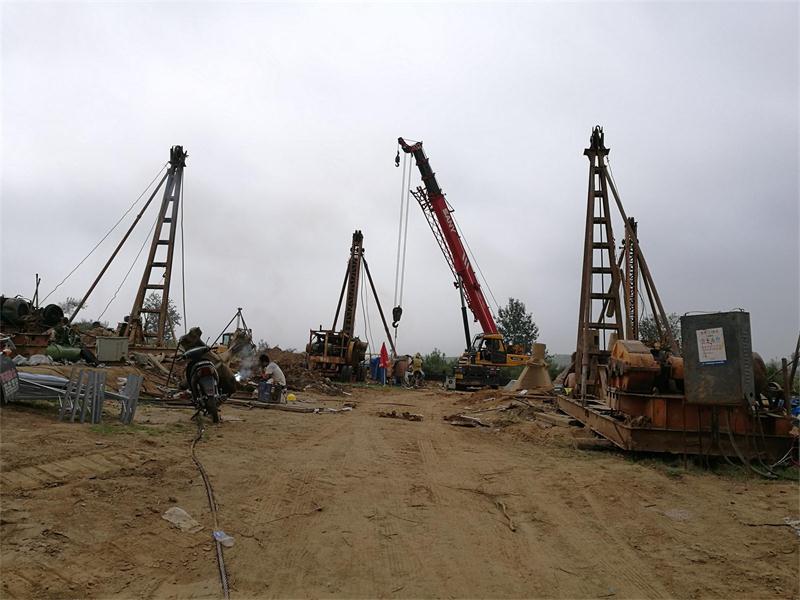

该条线路迁改工期十分紧张,同时地下的花岗岩在2000兆帕以上,施工难度超出想象。在人工开挖不力情况下,果断采取措施,连夜调配钻机,钻机密度达到每孔一机并且每基塔分别配置大功率发电机和吊车后期在钻机打孔进展不大的情况下,又调配潜孔钻机,先打小孔再补充冲击钻冲击,保证日进度不低于0.5米。施工单位克服重重难,根据现场情况随时五加二、白加黑,倒排工期保质保量的推进迁改工作。施工期间,中电建冀交高投公司领导多次进入现场督促施工进度监理单位与施工单位也同驻工地,并及时验收。

本次迁改采用EPC模式,节约投资近1.8亿元。总包单位利用不到4个月的时间完成了迁改设计、材料采购和施工等全部工作,创造了太行山速度,节约工程费近3000万元,为太行山高速电力迁改工作树立了标杆,为太行山高速公路建设顺利实施创造了良好的条件,为太行山高速公路2018年底通车奠定了坚实的基础。



























上一篇:津石高速公路任丘段正式开工
下一篇:津石高速公路保定段正式开工
中电建冀交高速公路投资发展有限公司   地址:石家庄市裕华区翟营南大街52号(槐安路与翟营大街交口南行50米路西)   电话:0311-89161685
领导信箱    举报信箱    纪检举报   线索征集   网上信访
工信部备案号:冀ICP备2023032038号-1    公安备案号:冀公网安备13010802002519号
